我國最大750千伏輸電環網即將“合龍”
2025-06-26 22:17:20 來源: 天山網-新疆日?qǐng)?bào)原創
天山網-新疆日?qǐng)?bào)訊(記者陳薔薇報道)“和田—民豐—且末—若羌750千伏輸變電工程已經進入建設施工的尾聲,即將實現線路貫通?!?月25日,國網新疆電力有限公司建設分公司第一項目管理中心項目線路室主管李俊說,屆時,我國最大的750千伏輸電環網工程——新疆環塔里木盆地750千伏輸電環網工程(以下簡稱“環塔工程”)將全線貫通。

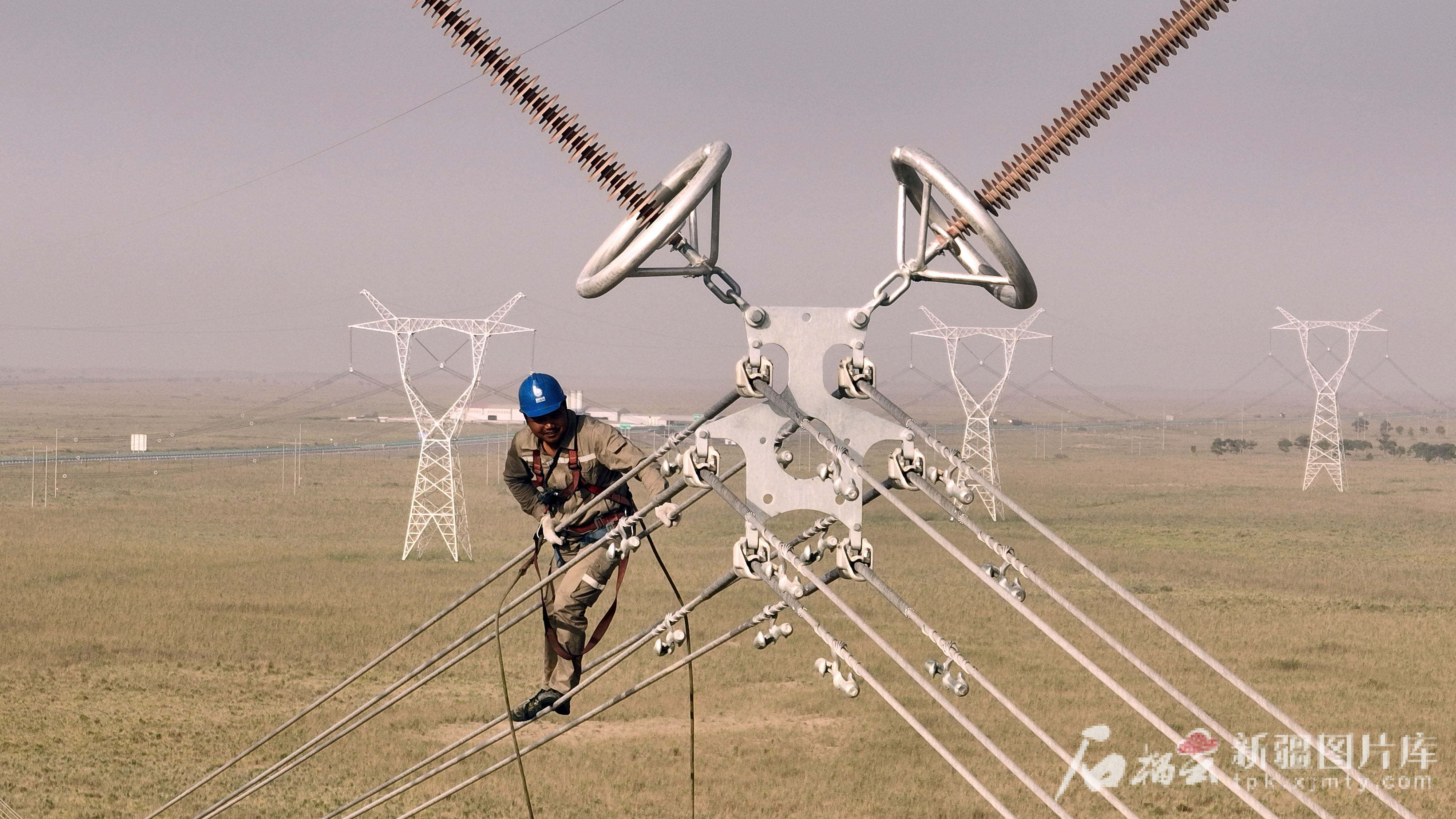

6月25日,電力員工對和田—民豐—且末—若羌750千伏輸變電工程進行自檢驗收。馬元 攝
6月25日,在距離且末縣城約一個小時車程的蘆葦灘,3名工人沿著50多米高的電力鐵塔攀爬而上,對且末—若羌750千伏輸電線路工程進行消缺。
“這一標段的線路工程已經全部完成建設,目前進入驗收、消缺階段,預計7月初該線路具備帶電投運條件?!鼻夷羟?50千伏輸電線路工程I標項目經理李紹偉說。
隨著工程施工進度加快,一個環繞塔里木盆地的750千伏電網即將成型。
環塔工程由巴州750千伏變電站工程、巴州—庫車一二回、庫車—阿克蘇—巴楚一二回、巴楚—莎車—和田、莎車—和田二回、和田—民豐—且末—若羌、巴州—鐵干里克—若羌等9項750千伏輸變電工程組成,這些工程分階段施工完成。
環塔工程共計9個變電站,1個開關站,單線路徑長為2674千米,環線公里數為4197千米。
最后建設的和田—民豐—且末—若羌750千伏輸變電工程是國家“十四五”期間的重點工程,動態投資47.36億元,新建民豐、且末兩座750千伏變電站,擴建和田、若羌2座變電站,建設750千伏線路900千米、鐵塔1891基,超過一半線路在沙漠腹地。
國網新疆電力有限公司建設分公司第一項目管理中心副主任徐玉波表示,環塔工程投運后可帶動南疆相關產業投資超過283億元,提供就業崗位超過8000個,將為南疆經濟社會發展提供充足電力保障。
環塔工程實現全線貫通后,預計今年下半年正式投運送電。
